Informationen zu den geplanten Projekten
Bestens geeignet laut Windpotenzialanalyse
Unsere Windparks sind geplant auf Arealen, die gemäß Windpotenzialanalyse des Landes Niedersachsen aus dem Jahr 2023 hierfür prädestiniert sind. Die Flächen am Nordkamp zählen sogar zur Kategorie der am besten für Windkraft geeigneten Flächen überhaupt. Sie stehen gemäß Berichtskarte des Fraunhofer Instituts „annahmegemäß vollständig für Windenergieflächen zur Verfügung“.
Die Flächen in Samern grenzen an das südlich gelegene Munitionsdepot Ochtrup an. Daher liegen Teilbereiche in einer Pufferzone. Aktuell läuft eine Prüfung über evtl. einzuhaltende Abstandsflächen zum Munitionsdepot. Je nach Prüfungsergebnis kann sich die Zahl der installierbaren Anlagen ändern.

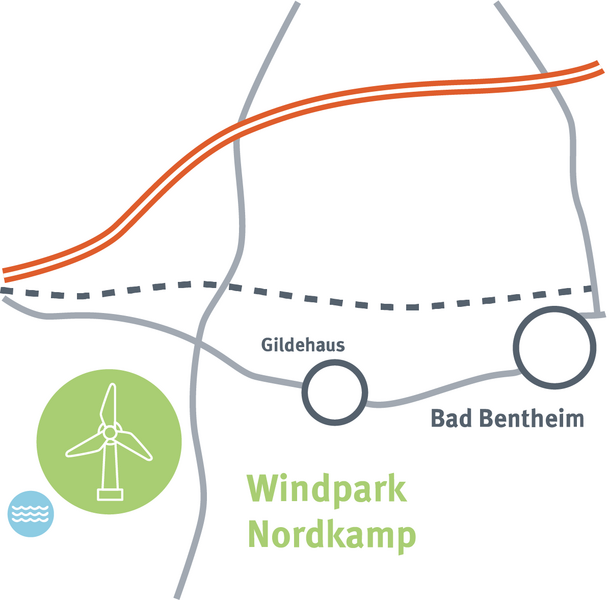

Lage etwa fünf Kilometer vom Ortskern Schüttorf
entfernt in einer optischen Linie zu den
bestehenden Anlagen auf Ochtruper Stadtgebiet2 Anlagen im Freiland und 7 Anlagen im Forst
Gesamthöhe max. ca. 250 m, Nabenhöhe 160-170 m
Leistung je Anlage ca. 7 MW; das entspricht pro
Jahr eine Produktion von 18 Mio. kWh und einer
Einsparung von 12.000 Tonnen CO2

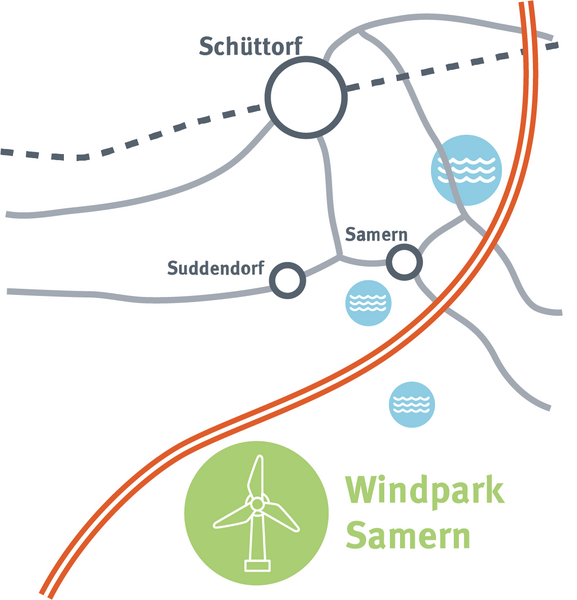

Lage nahe Baumwollstraße, rund 3,5 Kilometer
südwestlich von der Gildehauser Mühle und
rund sieben Kilometer von der Burg Bentheim
in Bardel gelegen1 Anlage im Freiland und 5 im Forst
Gesamthöhe max. ca. 250 m, Nabenhöhe 160-170 m
Leistung je Anlage ca. 7 MW; das entspricht
pro Jahr einer Produktion von 18 Mio. kWh
und einer Einsparung von 12.000 Tonnen CO2
Die Standorte
Die Errichtung von Windparks in Forstflächen ruft nachvollziehbar Fragen auf. Umso wichtiger erscheint uns eine ehrliche und transparente Darstellung.
Unsere Planung

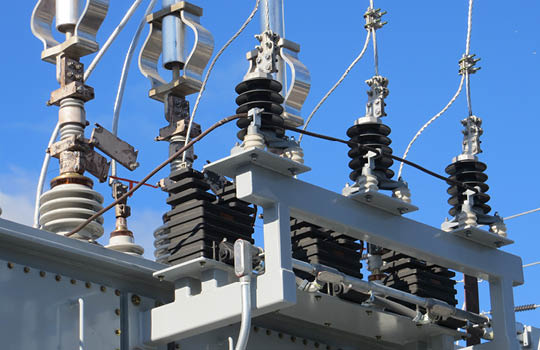

Wir hoffen, die Windparks im vierten Quartal 2026 in den Betrieb nehmen zu können; dabei sind wir abhängig v. a. politischen Entscheidungen und von behördlichen Prozessen. So sind neben den Baugenehmigungen auch Transportgenehmigungen sehr aufwendig. Und allein die zwingend erforderlichen Umspannwerke haben Lieferzeiten von knapp drei Jahren.
Um diese Investition im Millionenbereich tätigen zu können, müssen alle Projektierer zügig Klarheit darüber haben, ob und wie die Windparks bewilligt werden.
